홈-기술정보-원심분리기 소개

원심분리기 설치

원심분리기 납품/설치 공급범위

번호 품명 수량 단위 공급범위 참조
1 원심분리기 1 식 납품가능 기계납품/기계설치(기초대포함)
2 전기제어반 1 식 납품가능 제어반납품/전기설치(2차배관, 배선)
3 작업대(WALK WAY) 1 식 납품가능 작업대납품/설치(시방서 및 계약서)
4 케익 콘베이어 1 식 납품가능 OPTION
5 케익호퍼 1 식 납품가능 OPTION
6 호이스트 1 식 납품가능 OPTION
7 배관공사 2 식 납품가능 OPTION
8 전기공사 1 식 납품가능 OPTION
9 시운전 8 식 납품가능 시방서 및 계약서에 따름

작업대 설치

작업대는 원심분리기 운전과 유지관리에 있어서 작업하기 위한 공간입니다. 현장여건에 따라서 변동될 수도 있으나 통상적으로 작업자가 운영을 하기 위해 최소한의 공간을 만들어 주는 것이 작업공간입니다. 전기제어반에서 원심분리기를 기동 시키거나 혹 은 원심분리기의 점검 및 수리, 배관 점검, 컨베이어, 호퍼 등을 수시로 점검하고 수리를 할수 있는 공간입니다.

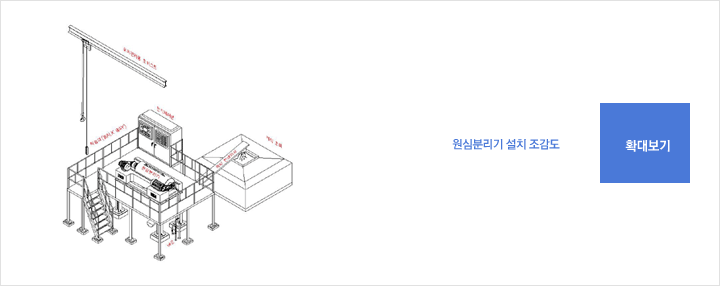

원심분리기 기초대 설치

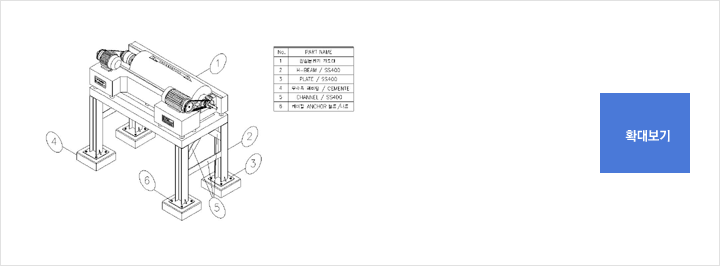

원심분리기 설치는 기계의 본체가 철골 구조물위에 탑재하는 방법이 있습니다. 모든 구조물의 기초가 중요하듯이 원심분리기의 기초대 또한 설치를 잘하여야만 원심분리기의 성능을 올릴 수가 있으며 기초대 설치가 잘되어있으면 진동으로 인한 기계의 손상도 막을 수가 있습니다.

배관설치

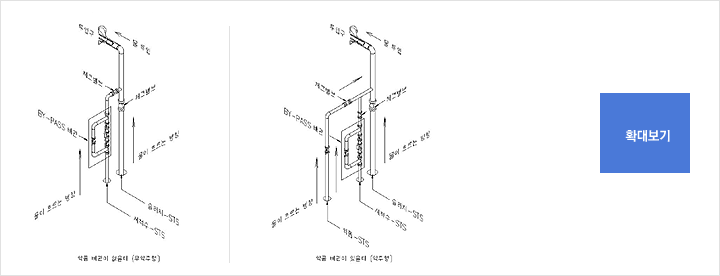

원심분리기 투입구에 배관을 설치할 시 위의 그림과 같이 배관이 구성됩니다. 슬러지 배관, 약품 배관, 세척수 배관으로 구성되어지고 약주형일때와 무약주형일때로 나뉘어져 있습니다.

원심분리기 배출구에 배관을 설치할 시 위의 그림과 같이 배관이 구성됩니다. 분리액 배관, 농축액 배관으로 구성되어져 있습니다.

분리액 배관

분리액 배출구에 기계의 진동을 감안하여 고무콘넥터 및 플렉시블로 연결하고 배관파이프를 될수있으면 수직으로 내려주는것이 좋습니다. 현장여건에 따라 배관설치가 달라 지는 경우도 있는데 상황이 안좋으면 경사구배를 최대로 주는 것이 바람직합니다. 구배를주지 않을시 고형물이 배출되는데 어려움이 생겨 막히거나 장시간 사용을 멈춰뒀을때 고형물이 굳어서 정상적으로 배출이 안되서 고형물들이 원심분리기로 역류하여 기계의 치명적인 손상도 입힐수 가 있습니다. 시료채취밸브는 물의 성상을 테스트하기 위해 필히 달아 줘야 됩니다.

농축액 배관

농축액 배출구에 기계의 진동을 감안하여 역시 고무콘넥터 및 플렉시블로 연결하고 배관파이프를 수직으로 내려주는것이 좋습니다. 농축액 같은 경우에는 점도가 커서 진흙처럼 잘 흘러가지 않으므로 배관을 될 수 있으면 수직으로 떨어뜨려 저류조로 바로 투입될 수 있도록 하는것이 좋습니다. 만약 현장여건이 안좋다면 경사구배를 최대한으로 줘서 떨어뜨려야 됩니다. 농축액 점검창은 농축 액이 잘 흘러 배출이 원만한지를 육안으로 확인할 시 사용합니다.

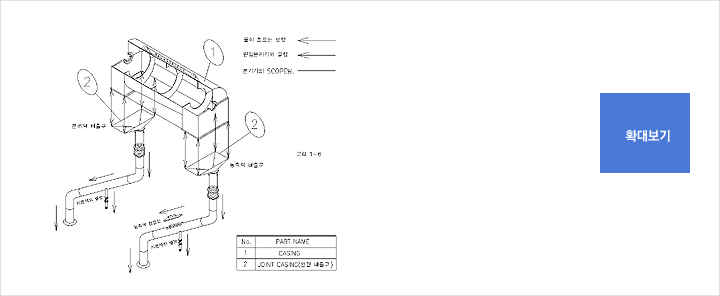

CHUTE 설치

원심분리기의 케익 슬러지(Cake Sludge)가 배출되는 배출구는 Chute라고 합니다.

스크류 컨베이어(U자형, V자형), 벨트컨베이어, 링크컨베이어, 공기압컨베이어등과 원심분리기의 슈트가 연결되어야만 케익 이송이 가능합니다. 케익 이송할 양을 설계계산서상에 준하여 경험치로 이송 할수 있는 기계를 선정합니다. 연결방법은 당사의 원심분리기 슈트가 타사의 컨베이어 슈트부위에 조립됩니다. 이때 타사의 슈트는 당사의 슈트보다 진동을 감안하여 더 연장 해놓아야 합니다. 그 외 현장여건과 시방서 및 계약서상에 준하여 작업하고 변동될 시 협의 하에 업무 진행합니다.

전기설치

시방서 및 계약서에 준하여 작업을 하며 기계가 연동될 수 있도록 전기제어반에 원심분리기를 연결하는 것 입니다. 다른 기계들과도 연동이 될 수 있습니다. (케익콘베어, 케익호퍼, 펌프, 호이스트, 전동밸브, 유량계, 기타 등등)
